碳纤维加固的施工工艺

您的当前位置: 首 页 >> 新闻资讯 >> 加固技术

碳纤维加固的施工工艺

发布日期:2018-11-28 作者:三维建筑 点击:

  郑州加固公司的小编给大家介绍碳纤维加固的施工工艺:卸荷→基底处置→涂底胶→找平→粘贴→掩护。


  1、卸荷


  加固前应答所加固的构件尽量卸荷。

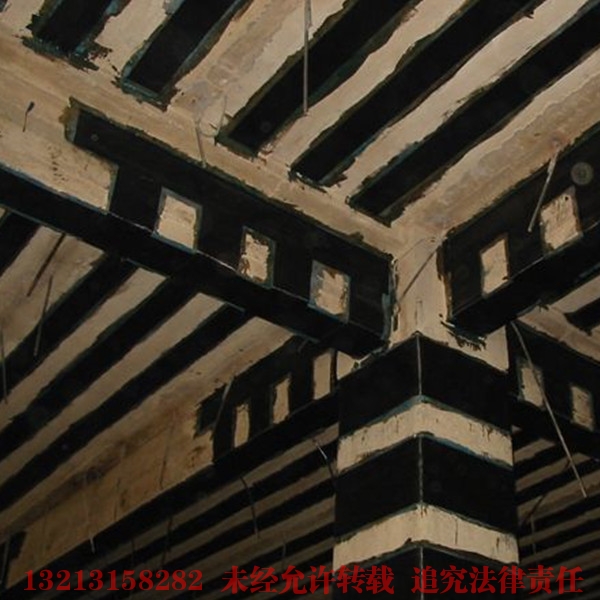

碳纤维加固的施工工艺

  2、基底处置


  2.1混凝土表层呈现剥落、空鼓、蜂窝、腐化等劣化征象的部位应予以凿除,对付较大面积的劣质层在凿除后利用环氧沙浆停止修复。


  2.2缝隙部位应起首停止关闭处置。


  2.3用混凝土角磨机、砂纸等机具撤除混凝土外面的浮浆、油污等杂质,构件基面的混凝土要打磨平坦,尤其是外面的突出部位要磨平,转角粘贴处要停止倒角处置并打磨成圆弧状(R≥10mm)。武汉碳纤维加固


  2.4用吹风机将混凝土外面清算清洁,并坚持枯燥。


  3、涂底胶(FP胶)


  3.1按主剂∶固化剂=2∶1的比例将主剂与固化剂前后置于容器中,用弹簧秤计量,电动搅拌器平均搅拌,依据现场现实气温决议用量并严格控制应用光阴。一样平常情况下1h内用完。


  3.2用滚筒刷将底胶平均涂刷于混凝土外面,待胶固化后(固化光阴视现场气温而定,以指触枯燥为准)再停止下一工序施工。一样平常固化光阴为2~3d。


  4、找平


  4.1混凝土外面突出部位利用FE胶填平,模板接优等呈现高度差的部位利用FE胶弥补,只管即便减小高度差。


  4.2转角处也利用FE胶修补成光滑的圆弧,半径不小于10mm。


  5、粘贴


  5.1按计划请求的尺寸及层数裁剪碳纤维布。


  5.2分配、搅拌粘贴资料FR胶(应用方法与底胶FP雷同),而后平均涂抹于待粘贴的部位,在搭接、混凝土拐角等部位要多涂刷一些。


  5.3粘贴碳纤维布,在肯定所粘贴部位无误后,用特制滚子重复沿纤维偏向滚压,去除气泡,并使FR胶充足渗透碳纤维布。多层粘贴应重复上述步调,待碳纤维布外面指触枯燥方可停止下一层的粘贴。


  5.4在末了一层碳纤维布的外面平均涂抹FR胶。


  5.5碳纤维布沿纤维偏向的搭接长度不得小于100mm,碳纤维端部牢固用横向碳纤维或粘钢牢固(压条)。


  6、掩护


  加固后的碳纤维布外面应采用抹灰或喷防火涂料停止掩护。


本文网址:http://www.hnswjz.com/news/455.html

相关标签:预应力公司,河南加固公司,河南加固

最近浏览:


地址:河南省郑州市花园路145号

电话:13213158282

邮箱:1417913456@qq.com

扫码关注


营业执照 Copyright © 河南三维建筑科技有限公司 豫ICP备18000344号  Powered by 祥云平台  技术支持:拓琦网络
返回顶部

13213158282
